一、事件概述
2026年3月29日下午,受强降雨及龙卷风天气影响,中国铁路广州局集团管内南广高铁、贵广高铁广州南至佛山西站区间以及广湛高铁佛山至荔湾所区间发生接触网挂异物故障,导致多趟途经列车出现不同程度晚点甚至停运。
事件核心矛盾在于极端天气引发的突发性设备故障对高铁正常运输秩序造成严重干扰,其中D3665次列车在隧道内被困长达三小时并出现全车停电情况,引发旅客对应急保障措施的关注。故障发生后,铁路部门迅速启动应急预案组织抢修,并于当日18时12分至18时35分相继完成广湛高铁、南广高铁和贵广高铁接触网异物的清理工作,设备供电逐步恢复,运输秩序开始有序回调。
广州铁路通过官方渠道及时通报情况并就此致歉,多家主流媒体对事件进展进行了持续报道,部分舆论亦对高铁应急供电系统设计提出改进建议。目前事件已进入善后恢复阶段,主要影响表现为大量旅客行程受阻。
二、舆情趋势

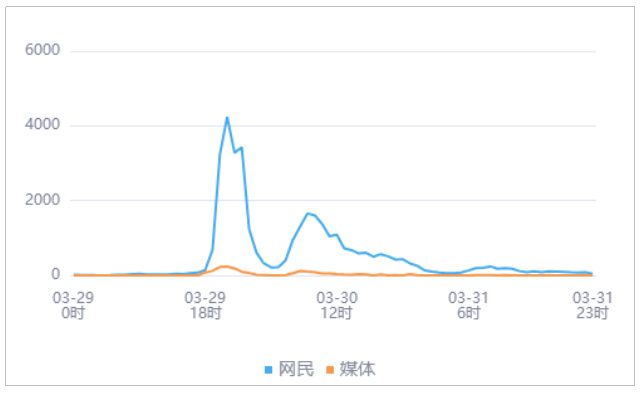

由上图趋势可以看出,有关“D3665次列车突发停电被困隧道”的媒体舆情于03月29日21时达到最高峰,网民舆情于03月29日21时达到最高峰。
三、传播平台

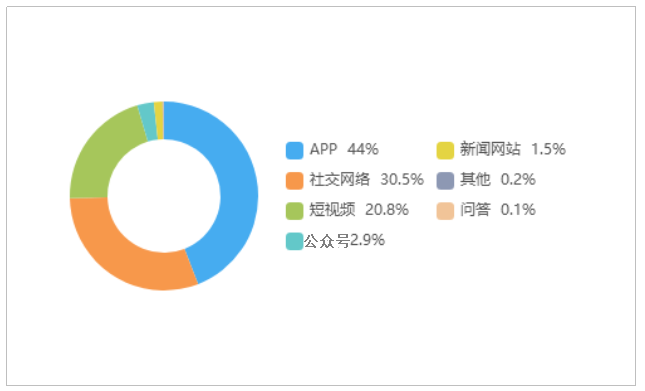

由上图可以看出,有关“D3665次列车突发停电被困隧道”的舆情主要集中在新闻APP平台,相关舆情量,占总量的44%,其次为社交网络占30.5%,短视频占20.8%。
四、情感分析

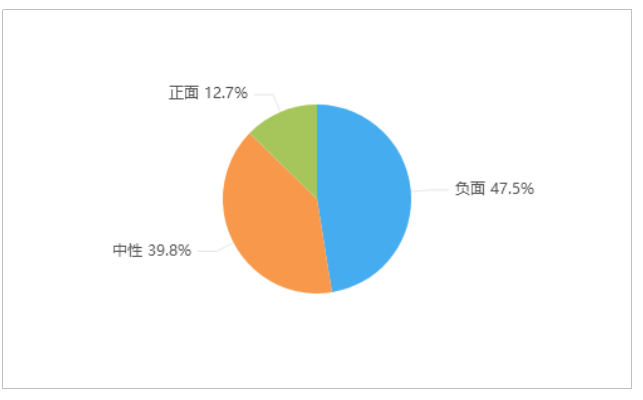

由上图可以看出,有关“D3665次列车突发停电被困隧道”的舆情情感倾向中,负面舆情占比最多,达到47.5%;其次是中性舆情,占39.8%;正面舆情占比最少,仅为12.7%。
五、热词分析

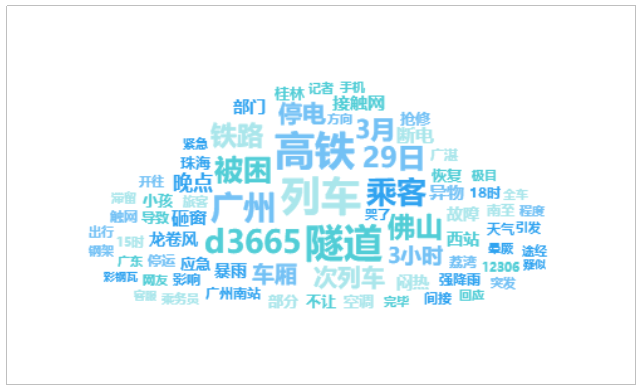

由上图可以看出,有关“D3665次列车突发停电被困隧道”的话题提及频次较高的词语有“列车”、“高铁”、“隧道”、“广州”、“d3665”等。
六、媒体报道
媒体对此次事件的报道主要观点可归纳如下:
(一)关注事件基本情况与官方通报
据广州铁路、极目新闻、南方都市报报道,2024年3月29日15时许,由桂林北开往珠海的D3665次列车在行经佛山至广州南站区间的隧道时,因故停车并遭遇车厢全部停电,被困时长超过3小时。事件发生后,中国铁路广州局集团有限公司迅速通过官方微博发布情况说明,指出事故原因为强降雨及龙卷风天气导致南广高铁、贵广高铁广州南至佛山西站间、广湛高铁佛山至荔湾所间的接触网挂上异物(后被详细通报为被龙卷风吹来的彩钢瓦棚顶及钢架梁)引发故障。铁路部门第一时间启动应急预案进行抢修,并于当日18时12分至18时35分相继排除故障,恢复供电和运输秩序,同时就列车晚点、停运给旅客带来的不便向公众致歉。这部分报道核心在于客观陈述事件的时间、地点、原因、处置过程及官方回应,构成了舆情的信息基础。
(二)聚焦乘客被困隧道内的艰难处境与现场细节
据极目新闻、光明网、中新社国是直通车报道,多家媒体通过采访车上乘客,详细描述了D3665次列车在停电被困隧道期间的现场情况。报道指出,列车断电后,空调系统停止运作,车厢内陷入黑暗且异常闷热,空气流通不畅,导致部分乘客出现呼吸困难、身体不适的情况,甚至有小孩因闷热而哭泣,个别乘客出现疑似晕厥的症状。乘客利用手机照明,乘务员则在车厢内积极安抚旅客情绪,场面一度紧张。有乘客反映,应急电源工作约30分钟后彻底断电,车厢门在后期被打开以通风,但隧道内环境依然恶劣。这些报道聚焦于乘客的亲身体验,生动刻画了突发事件中旅客面临的生理和心理压力,凸显了公共交通安全应急保障的重要性。
(三)讨论极端天气对高铁运行安全的影响与警示
据央广网、中国应急管理报、中国新闻网报道,本次事件将极端天气,特别是龙卷风对高铁运营安全的巨大威胁推至前台。报道详细说明了事故直接原因是龙卷风将铁路沿线一处长达30多米的彩钢瓦棚顶及钢架梁吹落至高铁接触网,造成短路停电。媒体进一步援引气象部门预警,指出事发时及后续广东地区正遭遇强雷暴、大风、冰雹等强对流天气,具有破坏力强、突发性高的特点。这部分内容不仅解释了事件诱因,更引申出对铁路沿线基础设施防风加固、异物侵限监测预警、以及应对极端天气应急预案的讨论,强调了在气候变化背景下提升关键基础设施韧性的必要性。
(四)分析高铁系统应急供电与设备可靠性问题
据观察者网、南方都市报、红星新闻报道,事件引发了关于高铁系统自身应急备份能力的思考。报道提及,列车在隧道内长时间停电,暴露出其在完全依赖外部接触网供电后,缺乏有效的车载备用电源系统来维持车厢基本通风、照明等生命保障功能。有评论指出,这可能是高铁设计中的一个薄弱环节,建议考虑加装大容量动力电池等备份方案,以确保在外部供电中断的特殊情况下,能够维持车厢内部的基本环境舒适与安全,避免类似乘客被困闷热车厢的情况再次发生。这部分讨论侧重于技术层面,探讨如何通过技术改进提升系统的可靠性和应急处置能力。
(五)追踪事件后续处置与公众关切回应
据中工网、21世纪经济报道、南国今报报道,媒体持续关注事件后续进展,包括铁路部门抢修工作的具体完成时间点、受影响列车班次的逐步恢复情况,以及12306客服中心对D3665次列车最终晚点时长(晚点200多分钟,于19时16分抵达广州南站)等信息的公布。报道体现了相关部门的信息公开和对公众关切的回应。同时,部分报道也提及了铁路部门就事件对旅客造成的影响再次致歉,并提醒旅客通过官方渠道获取最新运营信息。这部分内容反映了事件处理的闭环以及对公共服务部门危机沟通和善后工作的关注。
七、网民观点
(一)质疑高铁应急机制存在严重不足
此次D3665次列车被困隧道三小时事件暴露出高铁应急机制存在明显缺陷。多名网友指出,车厢断电后缺乏备用通风系统是致命问题,在密闭空间内三小时无空气流通会导致缺氧晕厥。更令人担忧的是,类似事件并非首次发生,但应急预案仍停留在“等待抢修”的被动状态。有乘客反映“多人胸闷呼吸困难”“小孩热哭甚至晕倒”,而工作人员拒绝砸窗求生的做法引发争议。这反映出铁路部门在极端天气应对、设备冗余设计和乘客安全保障方面存在系统性短板,需要从技术改进和应急预案两个层面进行彻底升级。
(二)支持严守安全规则反对盲目砸窗
部分网友从专业角度强调必须遵守高铁安全规范。他们认为砸窗行为看似解困实则危险:首先,高铁运行时速快,破窗会导致内外气压失衡影响行车安全;其次,隧道内接触网带有2.5万伏高压电,乘客贸然下车可能触电;再者,破窗后列车无法继续运行,反而会延误整体救援进度。这些观点指出,在突发故障时保持冷静、听从指挥才是理性选择,铁路部门坚持不砸窗是基于对更大安全风险的考量。不过支持者也承认,现有应急沟通机制需要优化,应及时向乘客解释安全规定的必要性。
(三)呼吁加快技术改进完善车厢设计
针对列车断电后通风失效的问题,不少网友提出具体技术改进建议。包括设置机械式应急通风窗、增加备用电源驱动通风系统、优化车门紧急开启程序等。有技术爱好者对比地铁设计,指出高铁站间距长确实存在特殊性,但完全可以借鉴飞机应急舱口的理念,在保证安全的前提下设计可控的通风方案。这些建议强调,不能总依赖“事后道歉”,而应该通过硬件升级从根本上解决问题,让应急预案有更完善的技术支撑。
(四)批评铁路部门管理责任缺失
部分言论直指铁路部门管理疏漏,认为“不死人就不会改变”的惰性思维是症结所在。网友质疑:为何年年发生类似事件却未见实质性改进?是否有定期应急演练?是否落实“人民至上”理念?这些批评指出,铁路部门不能仅满足于故障排除后的通报,而应该建立更透明的问责机制,将乘客生命安全置于经济效益之上。尤其是12306系统问题、信息发布不及时等配套服务缺陷,共同反映出系统性的管理短板。
(五)强调极端天气下的民生关怀
除了技术和管理讨论,也有声音关注事件中的人文关怀。有网友描述“幽闭恐惧症患者可能崩溃”的细节,强调突发事件中特殊人群的需求;还有观点指出三小时的心理煎熬不亚于生理不适,需要建立更人性化的安抚机制。这些言论呼吁应急响应不仅要解决技术问题,更要体现对个体生命的尊重,例如提供心理疏导、完善补偿机制等,让公共安全体系更有温度。

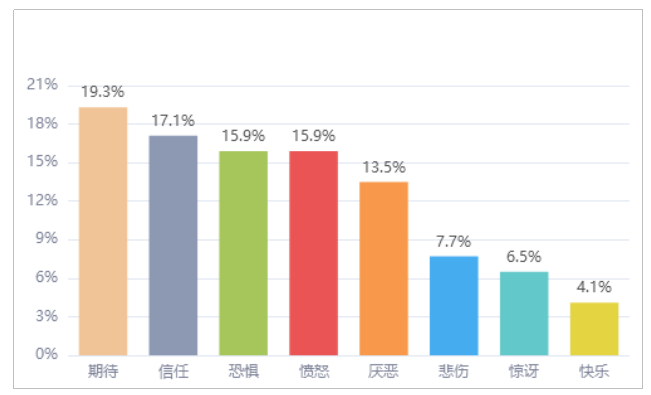

八、网民情绪

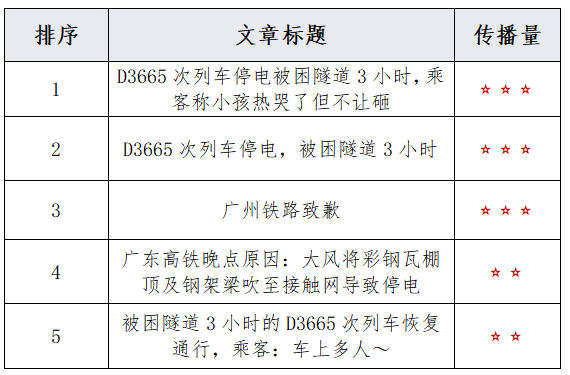

九、热门文章
十、研判分析
(一) 舆情焦点已从“天灾归因”转向“应急管理问责”,暴露出公众对高铁“绝对安全”预期的心理落差
尽管主流媒体与官方通报均将事件明确归因于龙卷风这一极端天气,且抢修及时,但网民与大V讨论的核心并未停留在对天灾的谅解层面。大量言论直指“应急预案空白”、“层层请示”的僵化流程,以及“为何不设计备用电源或应急通风”等技术硬伤。这反映出,在高铁已成为大众日常出行标配的背景下,公众对其安全可靠性的期待已近乎“完美”,任何环节的疏漏,尤其是涉及基本生命保障(如通风)的问题,都会引发强烈的信任危机。这种“安全预期落差”是此次舆情发酵的根本动力。
1. 官方通报中“龙卷风”的不可抗力属性与部分网民“人祸”论调形成张力。尽管权威信源反复强调天气原因,但“这不是第一次了”、“预案就是等通知”等评论获得高共鸣,显示部分公众对管理责任的归因偏好强于对自然因素的接受度。
2. “D3665列车被困隧道”这一极具画面感的细节被媒体和网民反复渲染,放大了密闭空间断电缺氧的恐惧感。“小孩热哭”、“多人晕厥”等具体描述极易引发共情,使讨论焦点从宏观的线路故障精准聚焦于微观的车厢生存环境,加剧了对应急措施不足的批判。
3. 对比铁路部门高效的线路抢修能力(3小时左右恢复)与现场受限的应急处置权限(如不能开门窗),舆论呈现出对“技术硬实力”与“管理软实力”不匹配的困惑,质疑资源投入是否在应急人性化层面存在短板。
(二) 事件折射出高铁技术标准与极端情境下人性化需求之间的结构性矛盾,亟待从设计源头上进行风险规避
当前高铁列车为追求高速性能与节能效率,普遍采用全封闭式设计,其正常运行高度依赖外部电网。此次故障揭示,一旦主电源中断,车厢即成为“闷罐”,缺乏有效的被动或主动应急通风手段。这不仅是管理预案问题,更是深层次的技术设计理念与极端情况下乘客基本生存保障之间的冲突。舆论中“应增设备用电池”、“设计可手动开启的通风窗”等建议,直指现有技术标准在冗余设计和风险防范上的盲区。
1. 网民和部分大V(如“卧龙777”)对“高铁自身供电备份”的提议,虽在工程可行性上需严谨论证,但反映了公众对关键生命保障系统(如通风)应具备更高冗余度的普遍期待。这提示责任单位需重新评估在极端小概率事件中,维持车厢基本环境稳定的技术可能性与成本效益。
2. 应急处置中“禁止砸窗”的合理性(如隧道环境危险、高压设备风险)与乘客“濒临窒息”的主观感受形成尖锐对立。此矛盾根源在于设计阶段未能充分考虑“断电被困隧道”这一极端复合情境,缺乏既安全又有效的替代通风方案,导致现场陷入“两难”局面。
3. 该矛盾具有普遍性。类似密闭交通工具(如地铁、飞机)均面临类似挑战,但高铁网络规模大、乘客数量多,其风险敞口更为显著。此次事件为全行业审视和升级相关技术标准提供了重要的压力测试案例。
(三) 信息发布“及时”但“精度”不足,现场信息真空易催生谣言与群体焦虑,凸显末端沟通效能短板
广州铁路部门在事件发生后数小时内即通过多种渠道发布官方通报,明确了故障原因和抢修进展,响应不可谓不及时。然而,对于身处险境的D3665次列车乘客而言,宏观的线路恢复信息无法替代微观的、针对本列车次的精准指引和情绪安抚。“列车长正在请示”等流出的现场沟通片段,暴露了信息在从指挥中心向一线车厢传递过程中的衰减与延迟,这直接助长了乘客的焦虑和不信任感。
1. 官方通报集中于“线”的恢复(整个区段),但被困乘客最关切的是“点”的状况(本列车何时能动、能否通风)。这种信息颗粒度的不匹配,使得看似及时的通报对于最需要安抚的群体而言,实际效用大打折扣。
2. 社交媒体上流传的现场片段(如乘客描述、手机照明画面)填补了官方信息真空,但其主观性和碎片化特征也容易放大恐慌情绪。部分不实信息(如对晕厥人数的夸大)得以传播,反映出在危机初期,权威信源未能有效渗透至最基层的封闭车厢单元。
3. 此次事件提示,在大型交通突发事件中,应急沟通体系需具备“双线作战”能力:既要面向社会公众进行宏观事件说明,也要建立直达受影响核心人群的精准、高频、安抚性的信息通道,例如通过列车广播系统、乘务员手持终端等,实时传递哪怕是没有进展的“过程性”信息,以管理预期、缓解焦虑。
(四) 应对建议:以“技术加固”和“流程优化”双轮驱动,重塑公众对高铁应急体系的信心
基于以上研判,建议责任单位超越本次事件的个案处置,从系统层面推动以下改进,将舆情压力转化为治理提升的契机。重点在于增强技术的冗余度和预案的灵活性,并辅以更透明、更具共情力的沟通。
1. 启动技术评估与升级:立即组织专家对高铁列车,尤其是运行于恶劣天气高发区间的车型,进行应急通风和备用电源技术的专项评估。研究在确保安全的前提下,引入小型独立蓄电池维持关键通风扇运转,或在不影响车体结构安全的部分车窗位置设置可手动开启的应急通风口的可行性,哪怕其启用条件极为严苛(如由列车长授权)。
2. 细化并演练极端情境应急预案:针对“列车断电被困隧道”等特定场景,修订现有预案。明确在不同持续时间、环境温度、乘客健康状况下,现场指挥员(列车长)的决策权限和升级流程。例如,设定清晰的时间阈值或健康风险指标,一旦触发即可启动预先授权的通风或疏散准备程序,减少“请示”环节。定期开展包含沟通模拟的实战演练。
3. 提升现场沟通的精准与温度:优化一线工作人员的应急沟通话术培训,强调在信息不明时也要保持“过程沟通”,主动告知乘客已知情况、正在采取的措施以及面临的困难。为乘务组配备便携扩音设备,确保在嘈杂环境中信息有效传达。同时,考虑对受影响乘客给予超出票规标准的实质性补偿或关怀,如主动提供心理疏导、后续行程优先安排等,以修复情感创伤。
